Coca Codo Sinclair: ¿Qué implica la última solicitud de Sinohydro y el cierre de arbitraje?

La empresa china activó el plazo tras el laudo arbitral, en medio de cuestionamientos por fallas estructurales en la hidroeléctrica

Foto de archivo de Coca Codo Sinclair.

Foto de archivo de Coca Codo Sinclair.CORTESÍA.

Publicado por

Creado:

Actualizado:

La compañía Sinohydro solicitó formalmente a la Corporación Eléctrica del Ecuador (Celec) la recepción definitiva del proyecto Coca Codo Sinclair, estableciendo un plazo máximo de 15 días tras la emisión del laudo arbitral que puso fin al conflicto entre ambas partes.

El pedido fue realizado mediante un oficio fechado el 6 de abril de 2026, firmado por el gerente del proyecto, Sheng Mingzhong.

Plazo límite para el cierre

Según el documento, el laudo arbitral fue emitido el 30 de marzo de 2026 por la Cámara de Comercio Internacional y notificado a las partes el 3 de abril.

A partir de esa fecha, se activa el conteo para que Celec suscriba el acta de recepción definitiva, cuyo plazo vencería el 17 de abril de 2026.

Una obra operativa, pero no cerrada

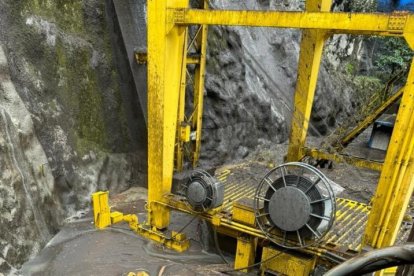

Los sedimentos en Coca Codo Sinclair han obligado a cortar energía

Los sedimentos en Coca Codo Sinclair han obligado a cortar energíaCortesía

Aunque la central Coca Codo Sinclair —la más grande del país, con una capacidad instalada de 1.500 megavatios— está en funcionamiento desde 2016, el Estado ecuatoriano no ha concretado su recepción definitiva debido a fallas detectadas en su infraestructura.

Entre los problemas más relevantes figuran más de 17.000 fisuras en componentes clave del sistema hidráulico, lo que ha impedido cerrar formalmente el contrato.

Previo al acuerdo arbitral, no se habían cumplido todas las condiciones exigidas en el contrato de Ingeniería, Procura y Construcción (EPC).

De nueve requisitos establecidos, solo cuatro habían sido completados:

  • Inspección estructural del túnel
  • Entrega de documentación
  • Retiro de maquinaria
  • Liberación de gravámenes

Las cinco condiciones restantes estaban vinculadas a corrección de defectos, pendientes técnicos, indemnizaciones y cumplimiento integral del proyecto.

Arbitraje redefinió obligaciones

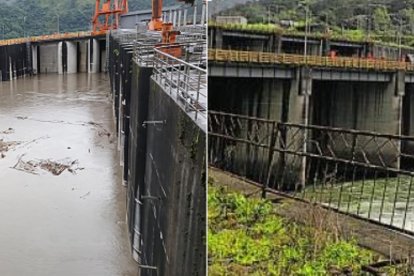

La hidroeléctrica Coca Codo Sinclair.

La hidroeléctrica Coca Codo Sinclair.Archivo particular

Sinohydro sostiene que estos puntos fueron incorporados al proceso arbitral y que, tras el acuerdo alcanzado, deben considerarse como “irrevocablemente cumplidos”.

Esto implica que la recepción definitiva no estaría condicionada a la solución previa de estos pendientes.

El convenio establece que los defectos y trabajos pendientes serán asumidos por un tercero mediante un contrato de operación, administración y mantenimiento (AOM).

Este esquema se enmarca en acuerdos bilaterales impulsados tras reuniones entre el presidente Daniel Noboa y su homólogo Xi Jinping.

En la práctica, esto traslada la responsabilidad de los problemas técnicos fuera del contrato original de construcción.

Liberación de garantías millonarias

Con la firma del acta definitiva, Celec deberá liberar varias garantías contractuales, entre ellas:

  • Fiel cumplimiento del contrato EPC
  • Plan de manejo ambiental
  • Sustitución de retención
  • Buen funcionamiento de los distribuidores

Estos respaldos bancarios representan aproximadamente 200 millones de dólares.

Comisión de inspección final

Como parte del proceso, se conformará una comisión técnica entre Celec y Sinohydro para realizar una inspección final del proyecto.

En esta evaluación solo se considerarán como fallas aquellos aspectos no incluidos en el acuerdo arbitral.

La decisión de avanzar hacia la recepción definitiva se da luego de que el directorio de Celec autorizara, en diciembre de 2025, el retiro del arbitraje iniciado en 2021 contra Sinohydro.

Este paso ha generado debate, ya que informes previos de la Contraloría General del Estado señalaron un perjuicio económico de alrededor de 165 millones de dólares asociado a fallas en la obra.

Como parte del acuerdo global, el Gobierno ecuatoriano recibiría cerca de 200 millones de dólares en compensaciones, además de un monto similar destinado a nuevos proyectos eléctricos.

En total, el paquete económico alcanzaría los 400 millones de dólares.
